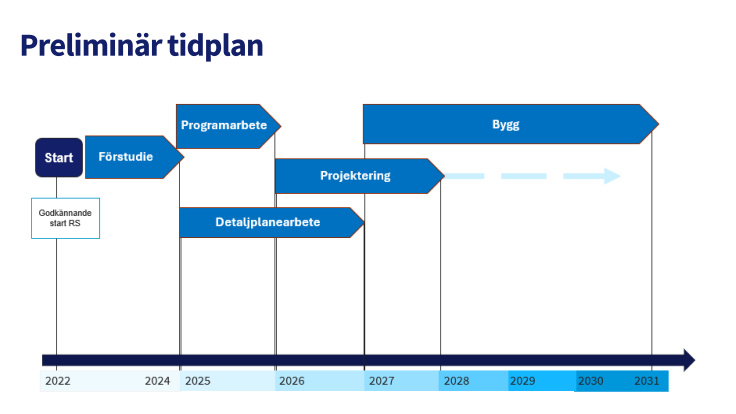

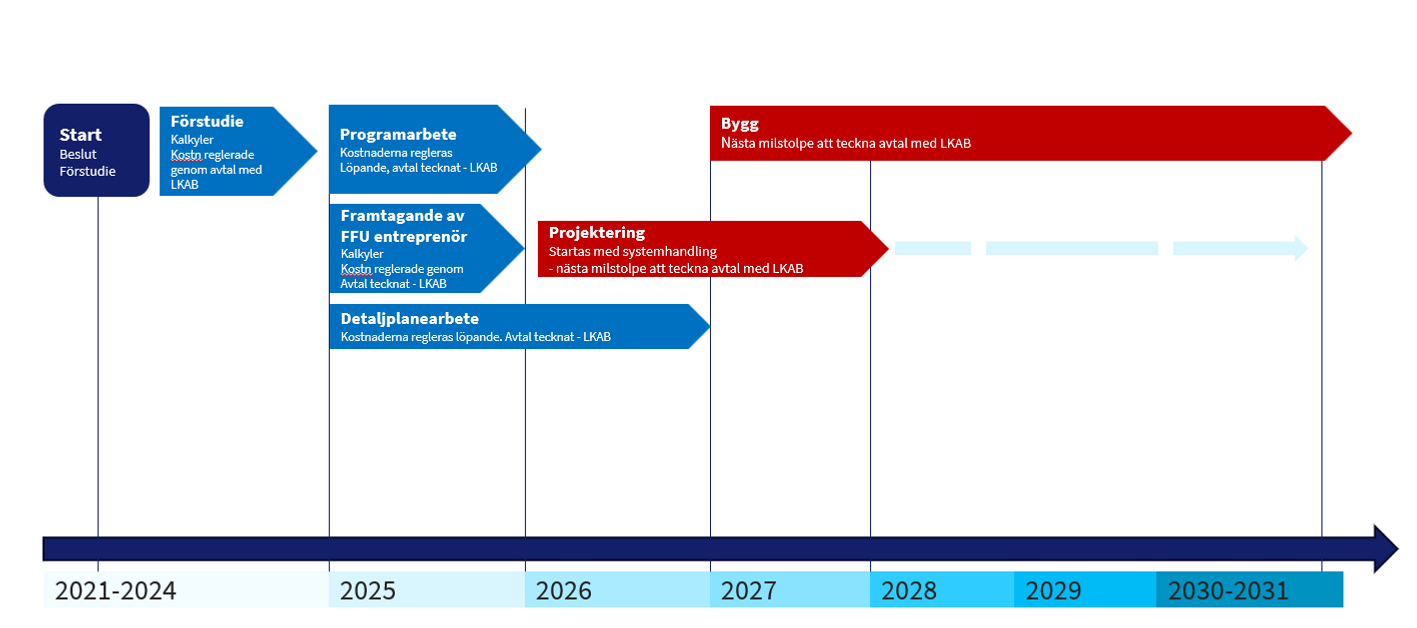

Tidplan för Regionens nya sjukhus i Kiruna
Resan mot ett nytt sjukhus påbörjades för många år sedan. Här kan du läsa vad som hänt fram tills nu och hur planen framåt ser ut.
2004 LKAB meddelar att järnmalmsgruvan ska expandera. Kommunfullmäktige bestämmer att stadskärnan ska flyttas tre kilometer österut, till Tuolluvaara. Flytten påverkar större delar av Kiruna stad.
2013 Regionstyrelsen beslutar att börja planera för ett nytt sjukhus i Kiruna.
2015 Regionstyrelsen godkänner processen för det nya sjukhuset, inklusive ekonomiska förhandlingar med LKAB. Senare under året meddelar LKAB att sjukhuset inte kommer att påverkas av markdeformationer. Projektet avslutas.
2018 Ny dialog inleds mellan Region Norrbotten och LKAB om ett nytt sjukhus i Kiruna.
2021 Region Norrbottens regionstyrelse och LKAB kommer överens om att Region Norrbotten ska göra en förstudie. Den ska resultera i en kalkyl om vad det kostar att bygga ett nytt sjukhus i Kiruna med liknande ytor, funktioner och verksamheter som i det nuvarande sjukhuset. Parterna är överens om att det nya sjukhuset kommer att vara utformat på ett annorlunda sätt än dagens sjukhus. Det nya sjukhuset kommer att effektiviseras för att möjliggöra ett bättre nyttjande av det nya sjukhuset.
2022 Region Norrbotten överlämnar sin kalkyl för det nya sjukhuset till LKAB.
2023 Förhandlingar med LKAB pågår. Sedan augusti 2024 arbetar parterna med ersättningsfrågan utifrån milstolparna i ett sjukhusprojekt.
2024 Kommunstyrelsen i Kiruna lämnar ett positivt planbesked för de så kallade TGA-tomterna i Tuollavaara-området. Parterna är överens att ett färdigställande av sjukhuset har högsta prioritet. Programarbetet inleds. Det innebär bland annat en analys av flöden, funktioner och ytor i det nya sjukhuset samt hela kravställningen.
I november står det klart att Sweco upphandlats som generalkonsult för att ta ett helhetsansvar för programhandlingen.
2025 Tre parallella processer pågår: programarbete, detaljplanearbete och entreprenadupphandling. Programhandlingen ska i december överlämnas för beslut i regionstyrelsen.
2026 I början av året kommer arbetet med systemhandlingen att inledas. Det är första skedet av projekteringen då man tar fram lösningar för hur kravställningen ska genomföras. I slutet av 2026 kan förhoppningsvis det första spadtaget tas, under förutsättningar att detaljplan och bygglov godkänts och att inga förseningar uppstår under programskedet.
2030–2031 Om allt går enligt plan kan en successiv inflyttning till Region Norrbottens nya sjukhus i Kiruna påbörjas under kvartal 4 2030.
